赫章县和平水库简要

佚名 本站 2022-08-20 纠错

一、工程建设概况

    赫章县和平水库工程位于贵州省赫章县古达彝族苗族乡和平村,大坝位于野鸭河上。水库所在野鸭河为六冲河一级支流,属长江流域乌江水系。坝址以上集水面积为17.1Km2,主河道长6.26km,主河道坡降38.1‰;多年平均年径流量872万m3。坝区距赫章县50km,距毕节市约95km,距贵阳市275km,对外交通条件较好。

    和平水库的工程任务:为下游村寨人畜供水和提供灌溉用水。水库正常蓄水位1747.00m,相应库容164万m3;校核洪水位1749.74m,总库容217万m3;死水位1738.50m,死库容58.8万m3,兴利库容105.2万m3。和平水库工程任务是解决古达乡集镇规划10000人及其周边村庄共计12114人(规划人口)生活用水、大牲畜3634头和小牲畜7268头用水,及坝址下游4000亩旱地灌溉用水;总供水量为192.1万m3,其中乡镇农村人畜供水117.0万m3,灌溉供水75.1万m3。

    本工程枢纽布置为:面板堆石坝+右岸正槽式溢洪道+右岸取水兼放空建筑物+输水管线+高位调节水池。新建混凝土面板堆石坝1座,设计最大坝高39.5m;溢洪道布置于右岸,为开敞式溢流,溢流孔口净宽8m,由引渠段、控制段、泄槽段、消能段和护坦组成,总长158.27m;取水兼放空布置在右岸,分为引渠段、塔式取水口、隧洞段及隧洞出口段组成,总长275.56m;输水工程新建安装输水管道总长26.153km。工程等别为IV等,属于小(1)型水利工程。工程挡水、泄水及取水建筑物等主要建筑物为4级,次要建筑物为5级,临时建筑物为5级。大坝及泄水、取水建筑物设计洪水标准为30年一遇(P=3.33%)、校核洪水标准为500年一遇(P=0.2%),消能防冲建筑物设计洪水标准为20年一遇(P=5%)。

    和平水库工程监理机构下达开工令时间为2020年10月22日,合同工期为26个月,计划完工时间为2022年12月22日。目前工程总体形象进度为:

    1、临时工程

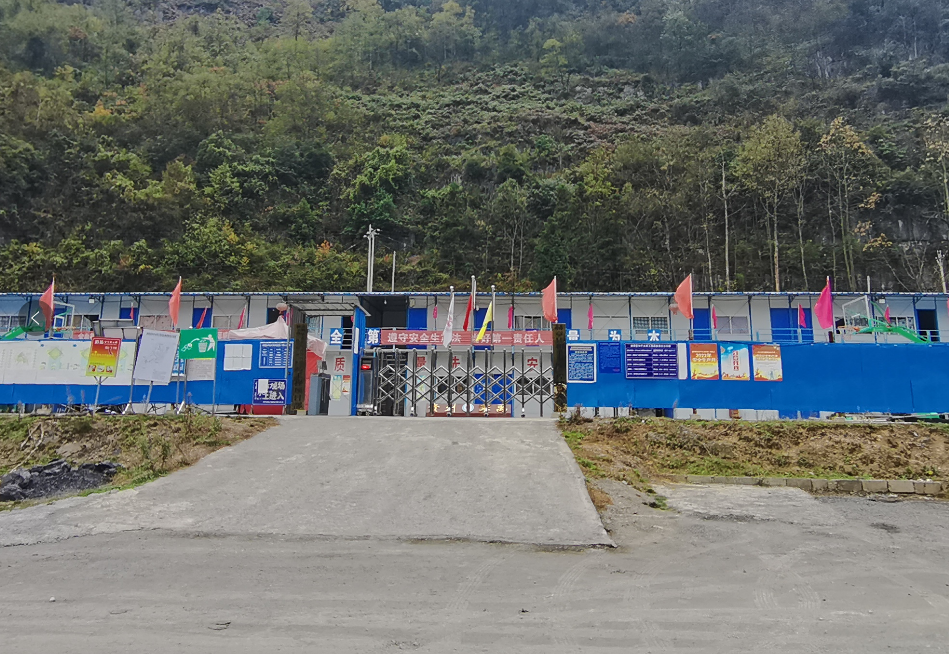

施工营区、施工临时道路修建完成。

砂石加工系统安装调试完成,具备砂石骨料加工条件。

拌合系统安装调试完成,具备混凝土浇筑条件。

导流洞进出口边坡开挖及喷锚支护完成。

导流洞洞身段全长318.898m已开挖完成,洞身衬砌混凝土全部完成。

导流洞洞身回填灌浆、固结灌浆全部完成。

    2、附属工程

左岸弃渣场底部排水涵管及包管混凝土施工完成,浆砌石挡墙施工完成。

    3、溢洪道工程

溢洪道引渠段、控制段边坡及基础开挖已完成,泄槽段开挖已基本完成,1735m高程以上边坡支护完成。

控制段溢流头回填混凝土已完成,交通桥桥墩已完成。

    4、混凝土面板堆石坝工程:

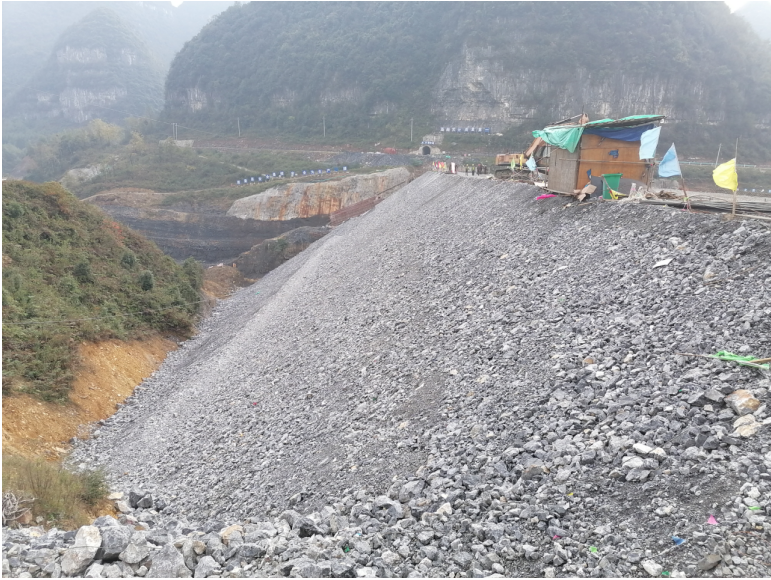

大坝左右岸坡及河床开挖已完成,趾板基础开挖已完成,大坝B区支护及左岸边坡支护已完成。

趾板混凝土全部完成,大坝填筑至高程1748.9m。

左右岸灌浆平洞开挖支护全部完成,趾板固结灌浆完成90%。

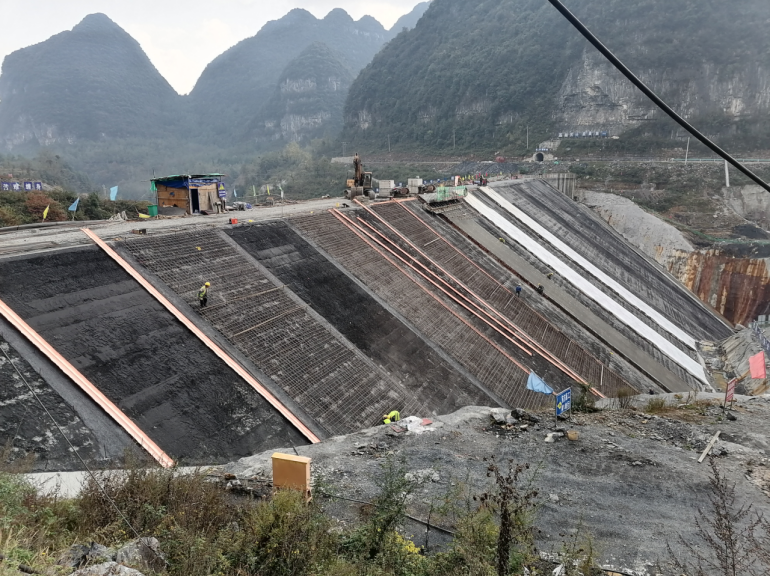

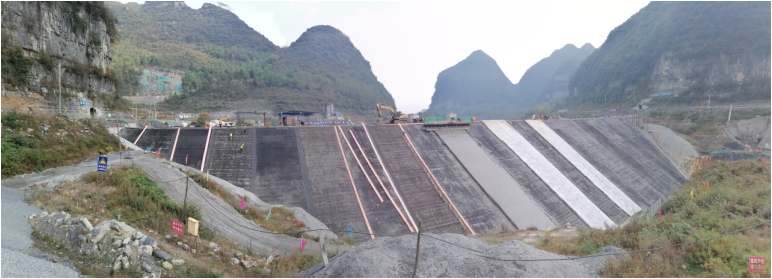

大坝面板共22块,14#、12#、10#面板混凝土已完成,剩余19块。

8#、6#面板钢筋制安已完成。

    5、取水兼放空隧洞工程:

取水隧洞总长36m,进口闸室段(土建)边坡土石方开挖支护完成,洞身开挖支护全部完成。

取水井筒混凝土完成至高程1738.5m,剩余12m。

取水塔基础固结灌浆全部完成。

    6、石料场:

料场开采已完成,料场边坡治理完成70%。

    7、弃渣场:

待溢洪道消力池石渣出完后治理。
